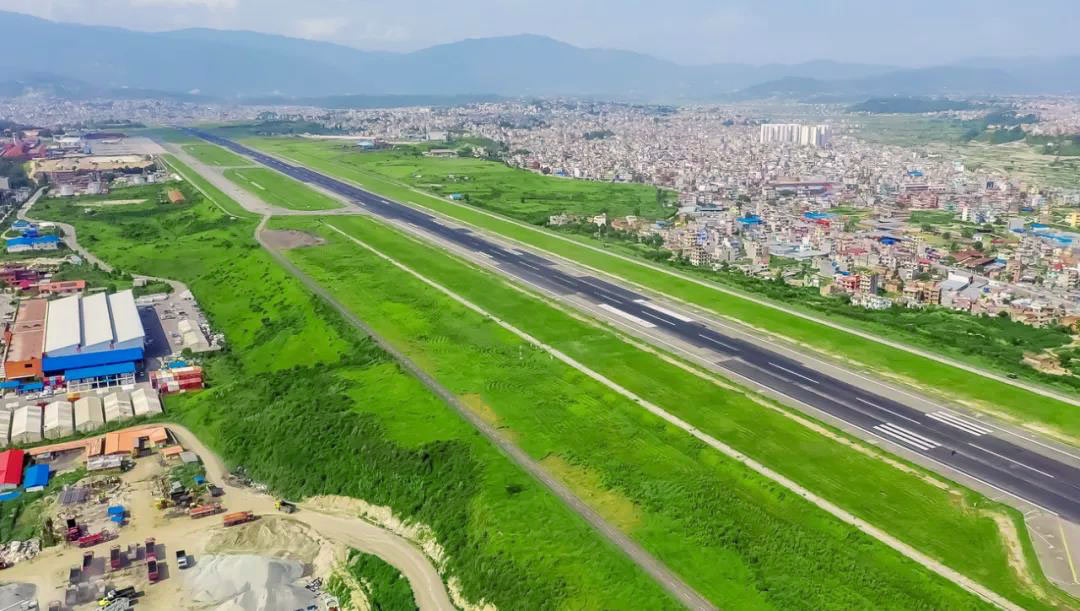

尼泊尔特里布万国际机场(TIA),位于首都加德满都谷的中心,地处尼泊尔呈碗状的加德满都谷中部,海拔约1400米,距市中心约6公里,是尼泊尔唯一的国际机场。
尼泊尔特里布万国际机场从1949年开始投入使用,是游客到尼泊尔的主要门户和国内民航的主要基地。机场拥有一条跑道(3050m x 60m);一条沥青混凝土平行滑行道(1950m x 23m),有五条滑行道出口(A、B、C、D、E),跑道名称为02-20。

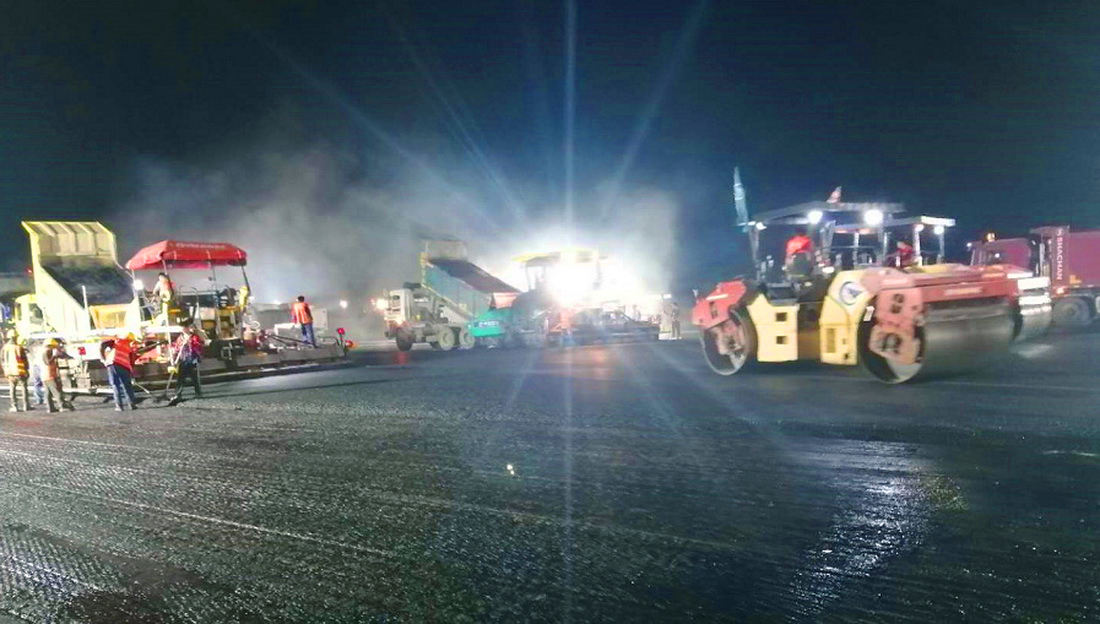

开工典礼现场

尼泊尔民航交通旅游部国务部长Mr. Dhan bahadur Buddha发言

当地传统祭祀仪式

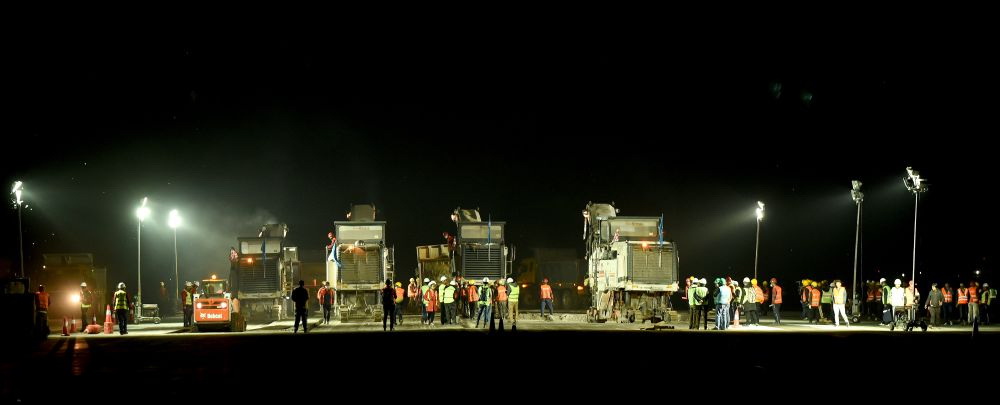

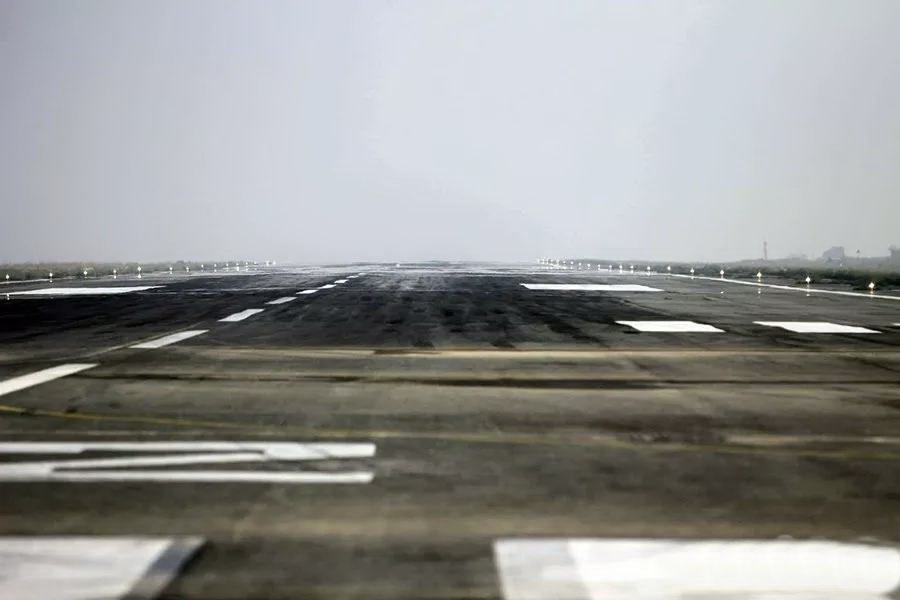

目前的跑道在其历史上已经进行了三次更新,最近一次是在1995年。TIA的空中交通业务增加了国际航班和3,511,314名乘客的飞行;提供了68,536个国内航班和1,450,558个旅客航班,平均由上午六时至午夜二时每日处理超过262次航班,包括75次国际航班。目前,路面的使用年限、频率和飞机的起飞重量已超出当初设计标准,路面状况比较差。

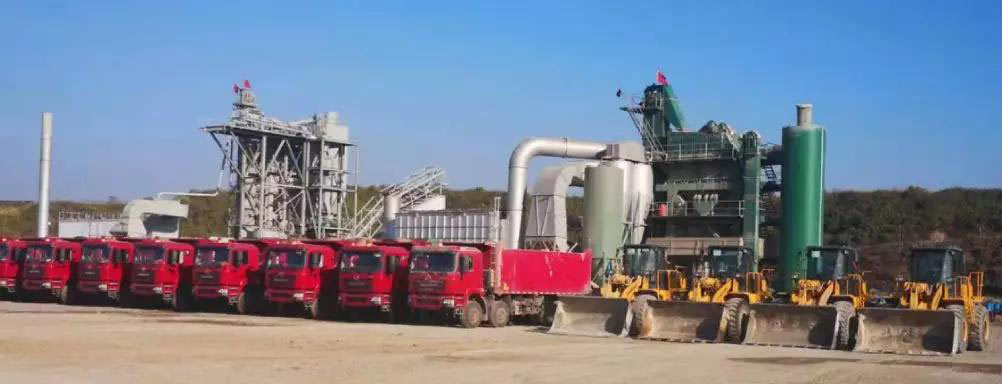

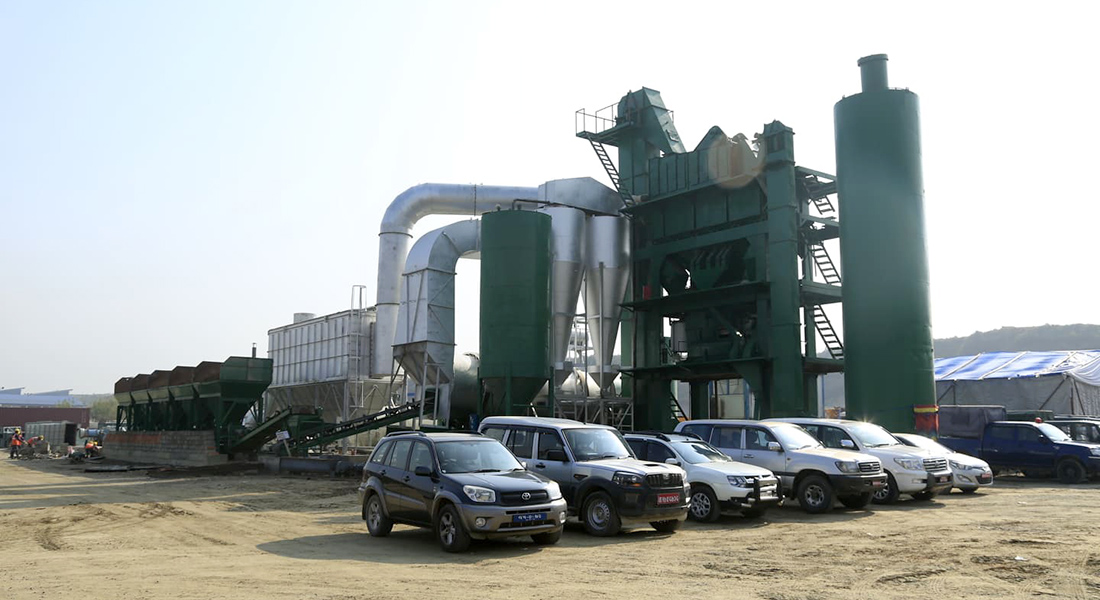

大型搅拌站
设备到场集结

与此同时,由于跑道的沥青基础老化,路面不足以承载宽体飞机;沥青面层的损伤在上表面迅速反映明显,造成裂缝等表面损伤,这些问题的出现不断危及到机场的安全运营。为此,中航凯迪恩机场工程有限公司以不停航施工的专业技术水平,与尼方签订不停航空中施工合同,解决跑道和滑行道的车辙问题、平行滑行道表面坑洼、跑道和滑行道开裂(纵向/大块)等,修补部分区域、过去道面改善工程中没有执行的旧道面铣刨工作以及质地太差、出现摩擦损失等问题。
未来,将呈现给世界一个崭新的跑道道面及滑行道道面,同时满足大型宽体客机的起降及每日超高起降运营量的机场业务需要。

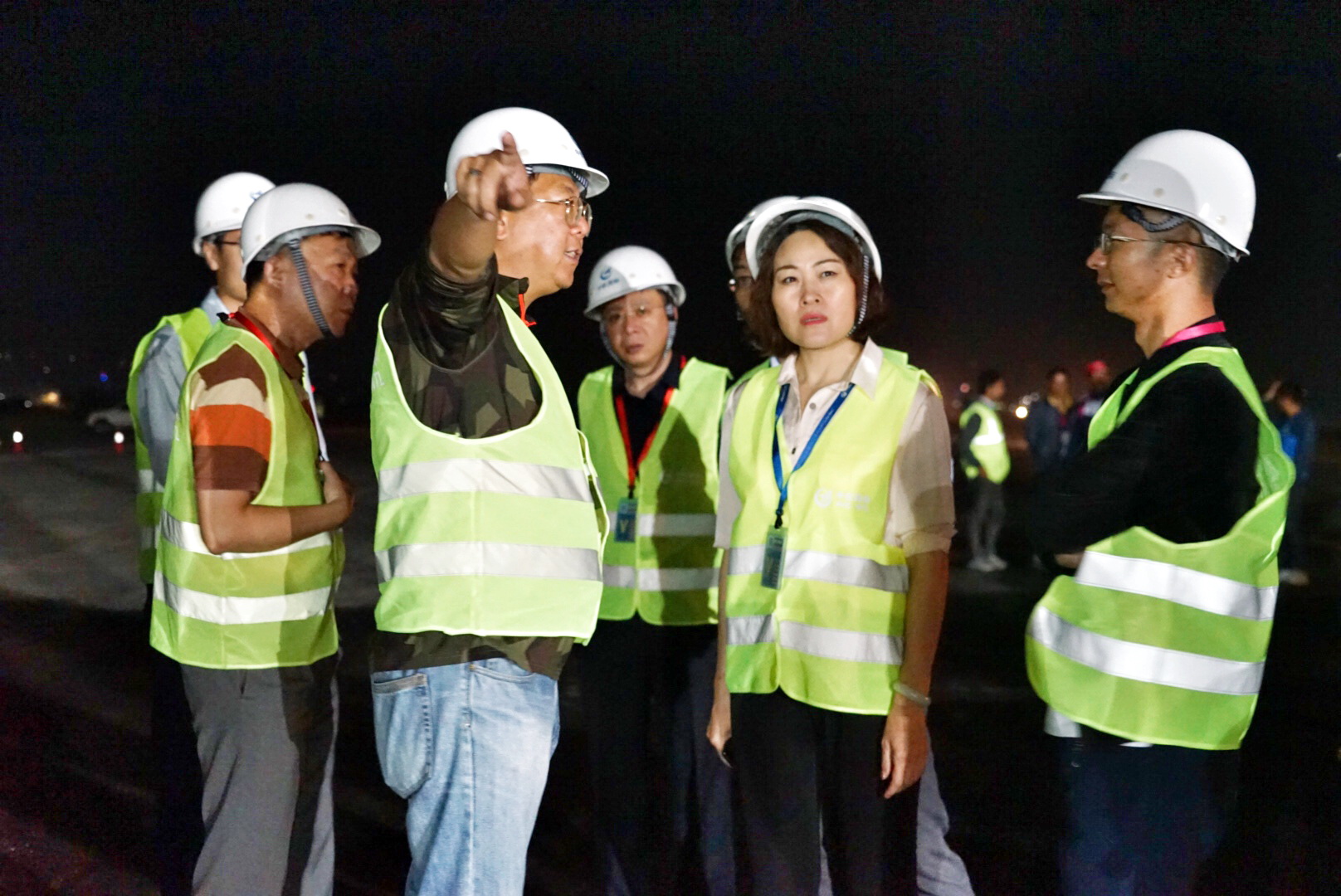

尼泊尔民航部长Sanjeev一行到特里布万国际机场跑道及滑行道修复项目参观考察

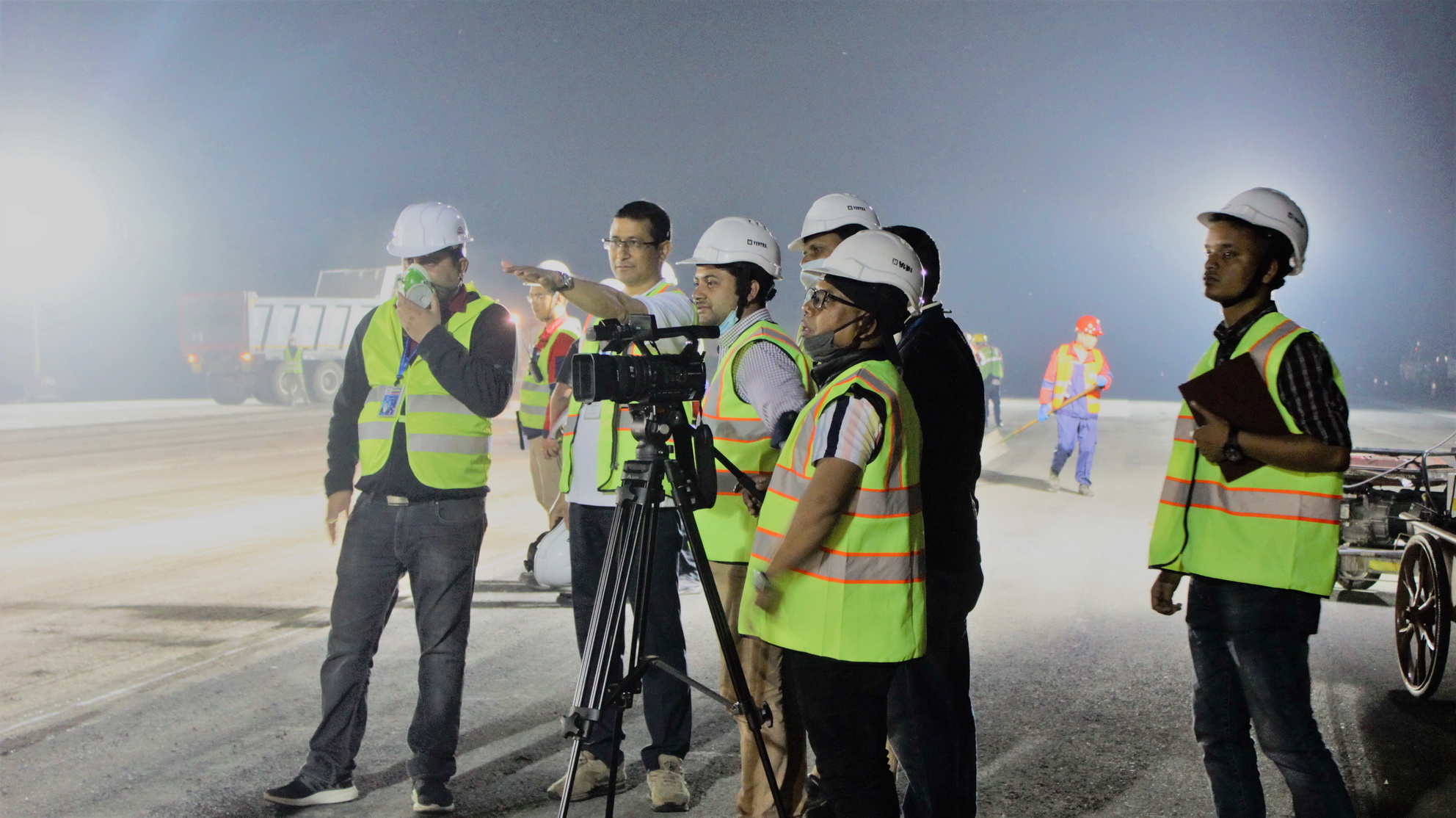

当地时间2019年4月23日晚10时许,尼泊尔民航部长Sanjeev一行到加德满都特里布万国际机场跑道及滑行道修复项目参观考察,20多名来自ekantipur news,online khabar, aarathik news等当地媒体人员进行了全程参与采访。项目总监Babu Ram,业主、监理等主要工作人员及项目经理王建新等陪同考察。
特里布万国际机场跑道及滑行道修复项目自4月1日开工建设以来,按照合同约定的不停航施工工程正在按照既定的工程计划和时间安排有条不紊地推进。尼方管理当局为了及时掌握工程进度和施工情况,并向外界及时公开和展示,专门成立了检查小组,并率当地主流媒体进场进行了全面采访和报道。
民航部长Sanjeev对于当前整体施工情况给予充分肯定!并表示:当前的施工进度和总体情况,足以反映出施工团队的专业施工实力和科学管理能力;同时期望项目部务必重视和紧扣合同约定的工期计划,并在工期时间内能够克服当前跑道存在的问题,并呈现出一个崭新的能够满足大型宽体客机起降及每日超高起降运营量机场业务需求的跑道道面及滑行道道面。
尼泊尔总统办专门组建媒体团追踪采访特里布万国际机场跑道及滑行道翻修工程项目施工情况
2019年4月28日,尼泊尔总统办公室摄影组、相关工作人员和业主主要负责人组成联合采访团,就项目部的标准化建设、施工进展、工程重点等施工进展情况到项目施工现场进行了详细的拍摄采访报道。
特里布万国际机场跑道及滑行道翻修工程位于尼泊尔首都加德满都,目前为尼泊尔政府最为重点关注的基础建设项目。该机场作为尼泊尔唯一的国际机场,自1975年至今未进行过大修,本次机场跑道及滑行道盖被工程采用不停航施工,确保对航班运行影响降低到最低。
采访中,媒体了解到在施工的前期阶段,项目部精心组织、周密安排,不等不靠、迎难而上,组织专业技术力量克服重重困难,对重、难点问题进行攻坚克难,从工期、效益、进度、安全、质量及环保方面进行了严密部署,在极短的时间内打开了施工局面,开工至今实现了安全生产零事故、文明施工高标准、施工进度整体可控的工程项目建设目标,目前作业面已全面铺开,各关键工序紧密衔接,流水作业有序进行,各项工作平稳开展、扎实推进。
目前,尼政府对此项目进展情况给予了高度评价,并希望项目部在今后的工作中再接再厉、保质保量和提前完工。
中国驻尼泊尔大使考察加德满都国际机场跑道改造项目
5月10日晚,中国驻尼泊尔大使侯艳琪考察由中国凯迪恩承建的尼泊尔加德满都特里布万国际机场跑道及平滑道改建项目。使馆政务参赞杨时超、经商参赞张帆及尼泊尔民航局副局长鲍科瑞尔、机场总经理切特里等一同考察。中航凯迪恩副总经理陈天智、项目经理王建新等陪同考察。
侯艳琪一行听取了中航国际工程有限公司国别经理韩克强、中航凯迪恩公司副总经理陈天智、项目经理王建新的介绍,并考察了跑道施工现场、详细了解了项目的进展情况以及目前存在的困难。

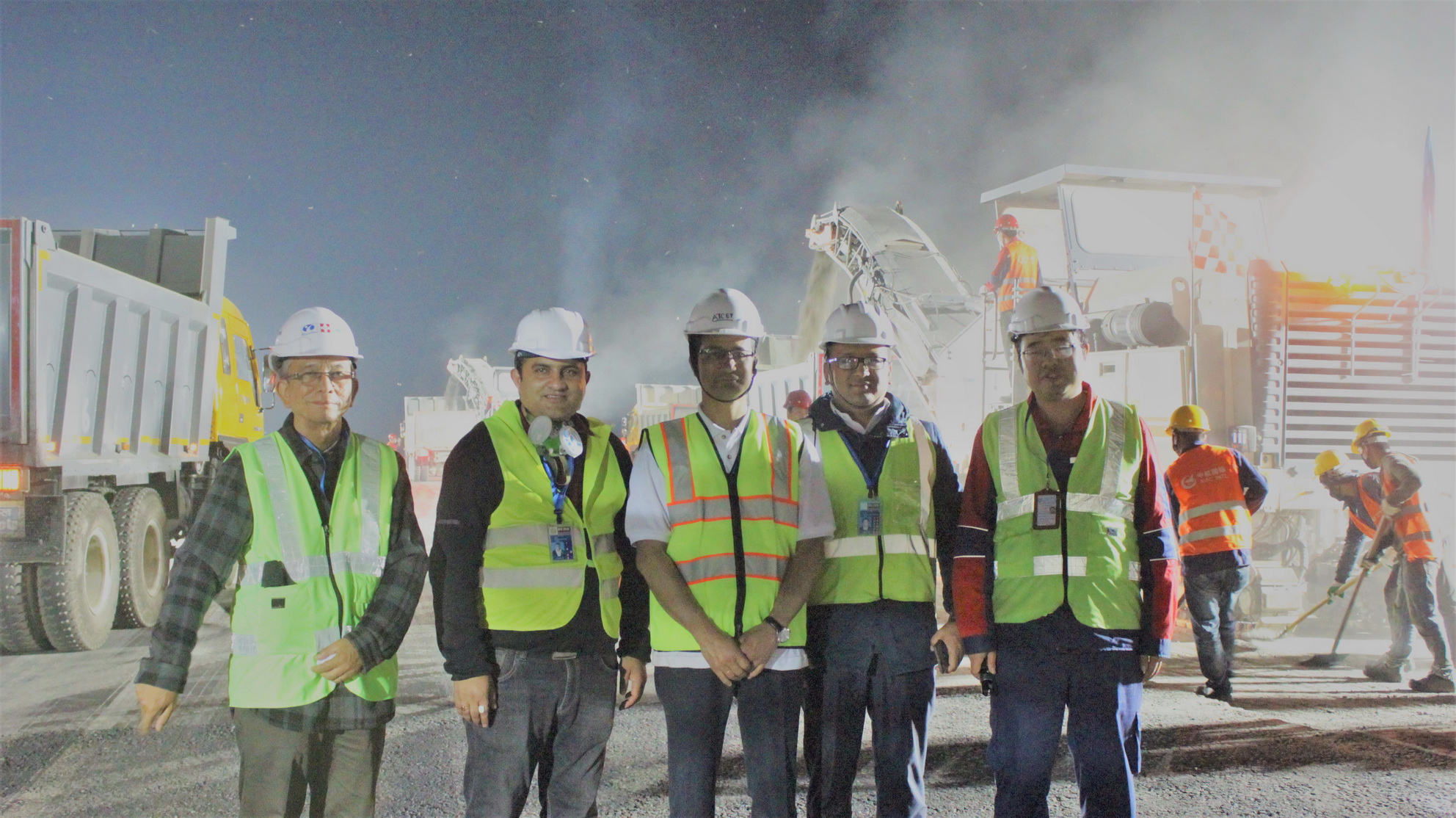

考察人员合影
侯艳琪表示,特里布万国际机场项目涉及尼国计民生,技术要求高、施工难度大、备受各界关注。承建企业要进一步增强大局意识,加强内部管理、完善施工计划、细化组织安排,运用“中国智慧”,展现“中国效率”,高标准、高质量推动项目建设。同时,也希望尼方业主进一步加强支持、配合力度,加强与施工企业和监理单位的沟通协调,同心协力、克服困难,推动项目顺利实施。
听取工作汇报

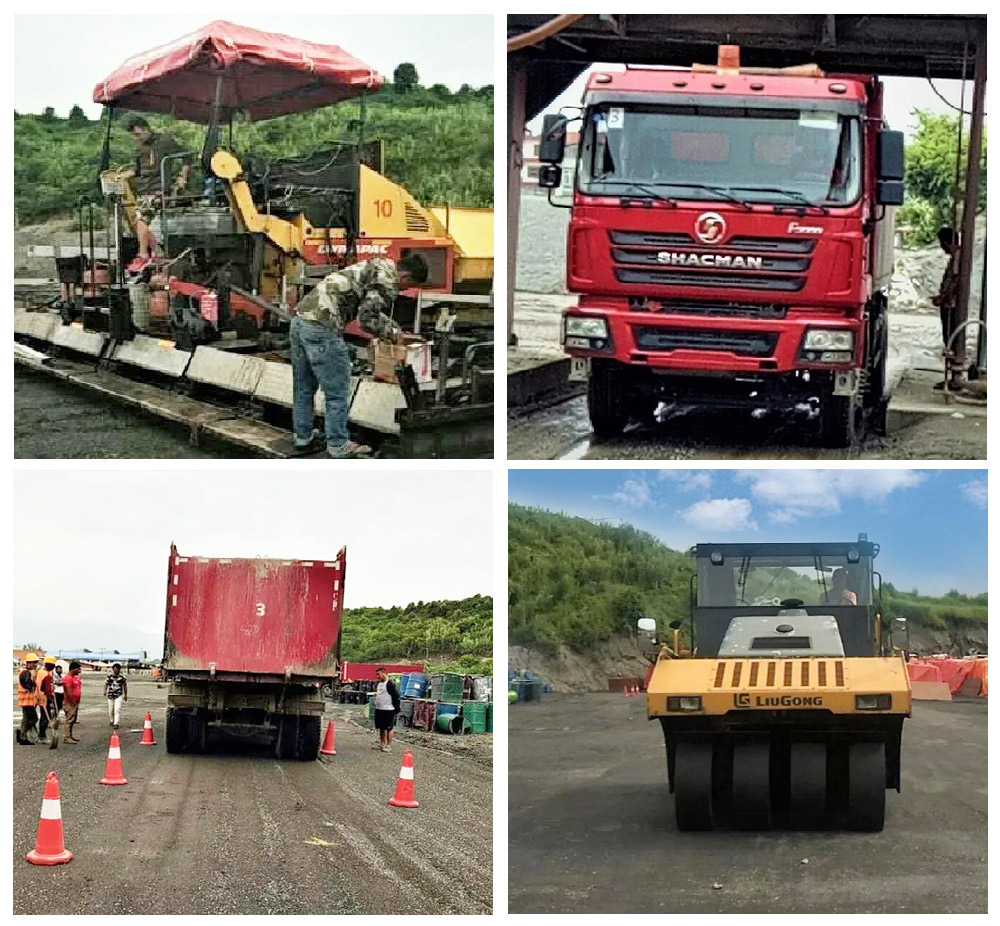

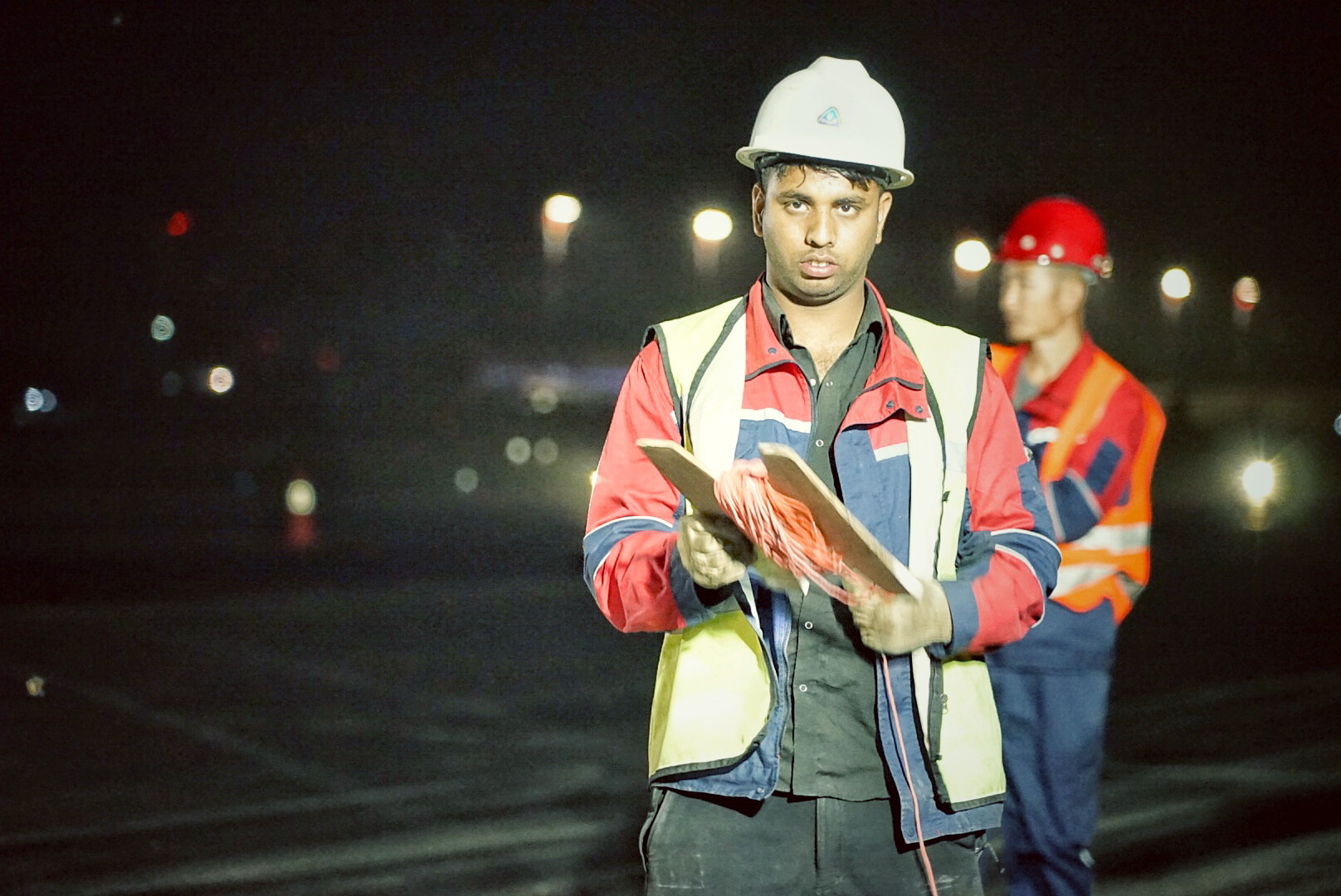

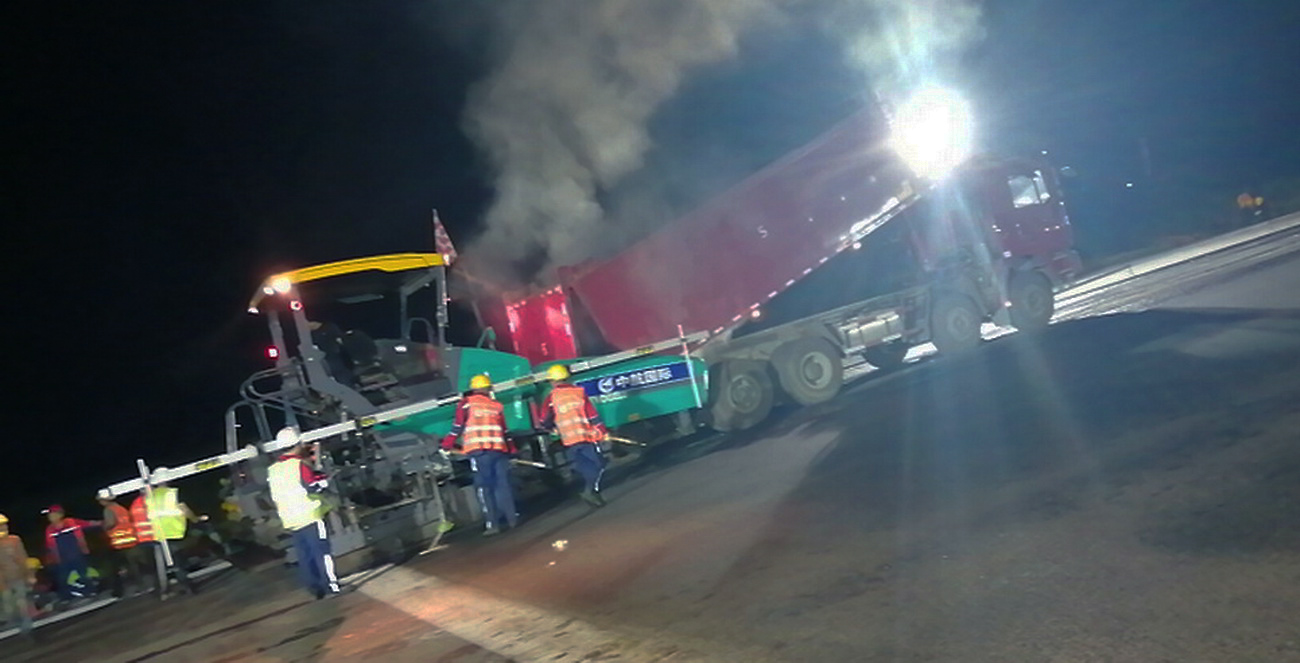

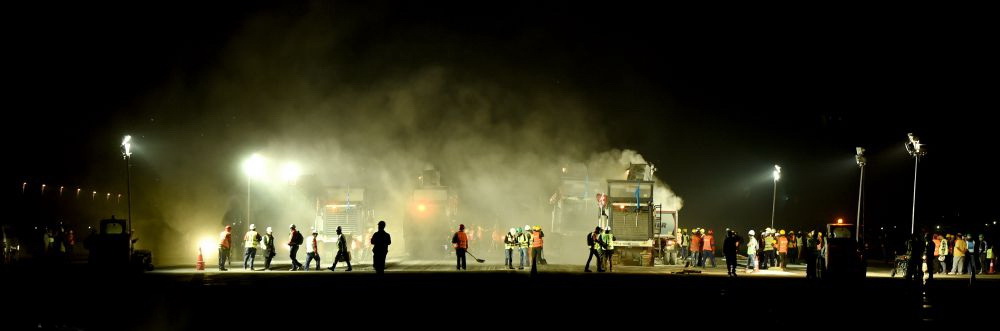

当晚10时许,该机场一关闭,所有作业人员便同各种设备一起迅速入场施工。记者看到,中尼双方工人操作4台铣刨机、12台接铣刨料车等机械,按照流程,有条不紊地施工,现场一派繁忙景象。据工作人员介绍,当晚的工作是要完成120米跑道的修复。

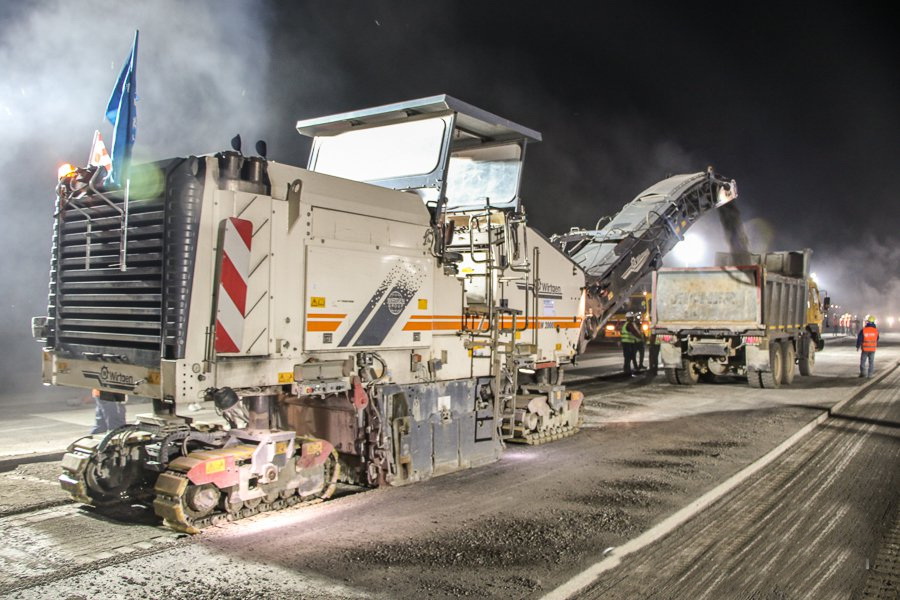

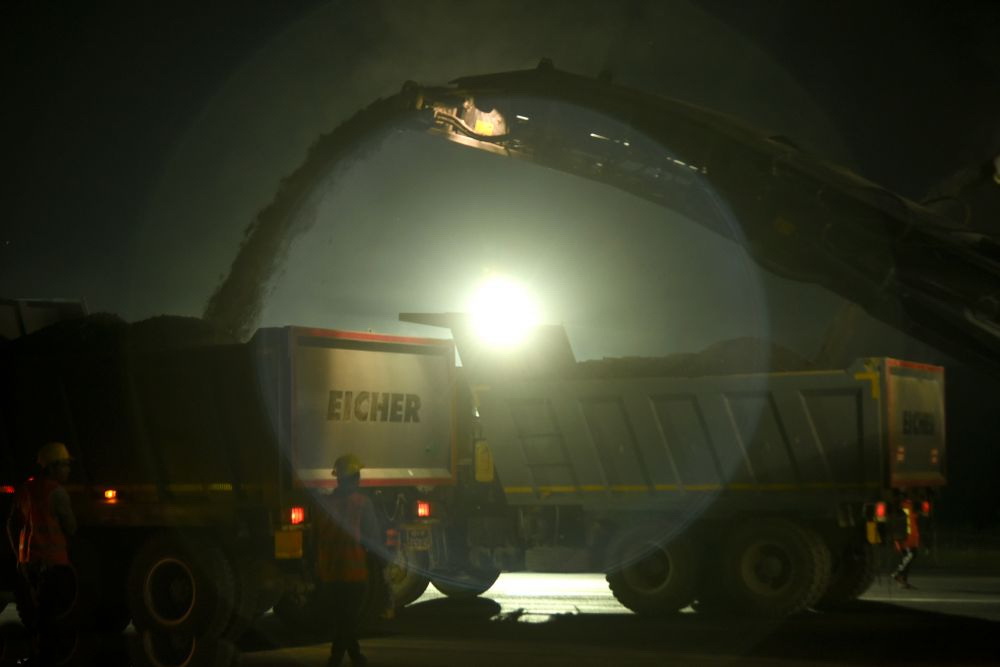

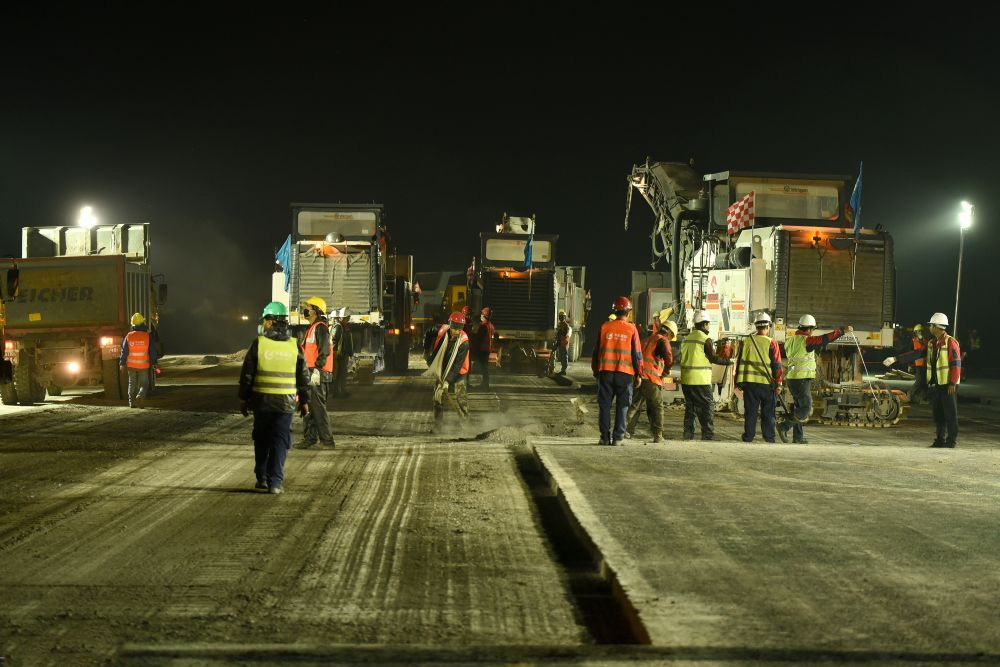

铣刨机正在作业
该项目工作内容主要包括3050米主跑道、1950米滑行道的修缮和主跑道中线灯的安装以及其他相关附属工程。为确保航班正常运行,本次机场跑道修缮项目采用不停航施工技术,施工时间为晚上22点至次日上午8点,为期3个月。
由我司承建的加德满都机场跑道及平滑道整改项目获得了“2019年年度机场项目最佳新秀奖”
近日,一年一度的、为表彰尼泊尔基础设施建筑领域佼佼者而举办的尼泊尔基础设施建设卓越奖公布了评选结果,由我司承建的加德满都机场跑道及平滑道整改项目获得了“2019年年度机场项目最佳新秀奖”(The best upcoming airport project of the Years)。尼泊尔基础设施和交通部部长拉格胡博.马哈瑟为我司进行了颁奖。
此次获得尼泊尔政府颁布的“2019年年度机场项目最佳新秀奖”,不仅标志着尼泊尔政府对我司在航空领域在建工程综合实力的充分认可和肯定,也对我司加快推动在尼实施品牌战略和市场开发有着非常重要的意义。
尼泊尔机场跑道项目展开面层摊铺施工
2019年6月11日,中航凯迪恩尼泊尔机场项目开始进行跑道面层摊铺施工。施工区域在20端掉头坪,跑道端部120m采用AC-16(改性沥青混凝土),中部采用SMA-13(沥青玛蹄脂混凝土)。
跑道端部采用密级配AC-16沥青混合料为悬浮式(粗骨料)密级配,可有力避免飞机调头时产生的扭矩对沥青面层造成破坏;跑道中部采用的SMA沥青混合料为嵌挤型骨架(粗骨料)结构,表面纹理粗糙,抗车辙及抗滑性能好,此设计和施工可以最大限度延长跑道的使用寿命,并减少维修工作。

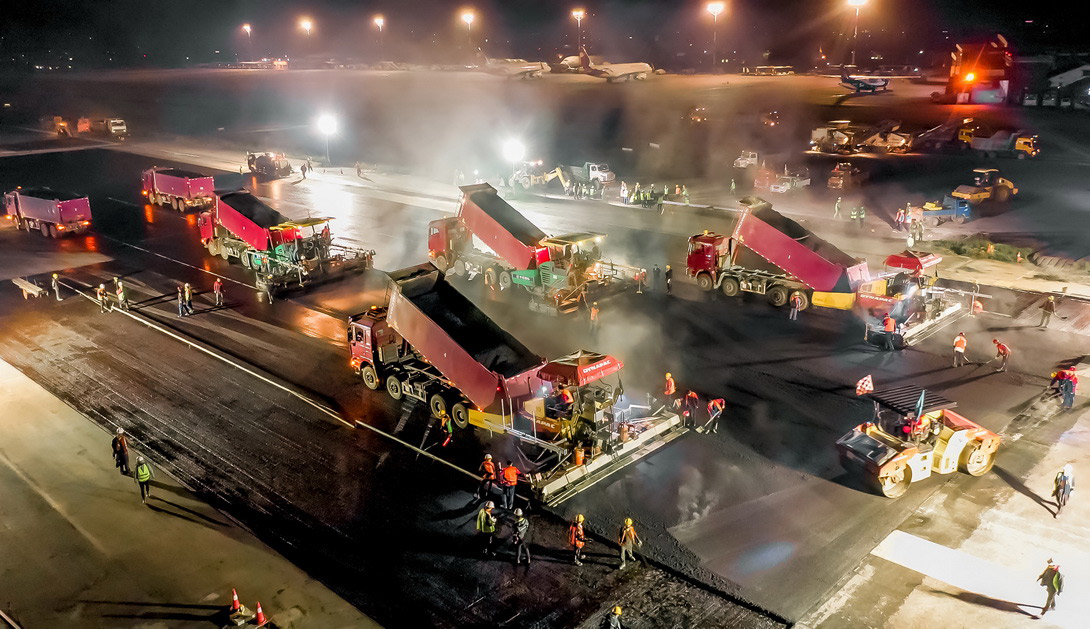

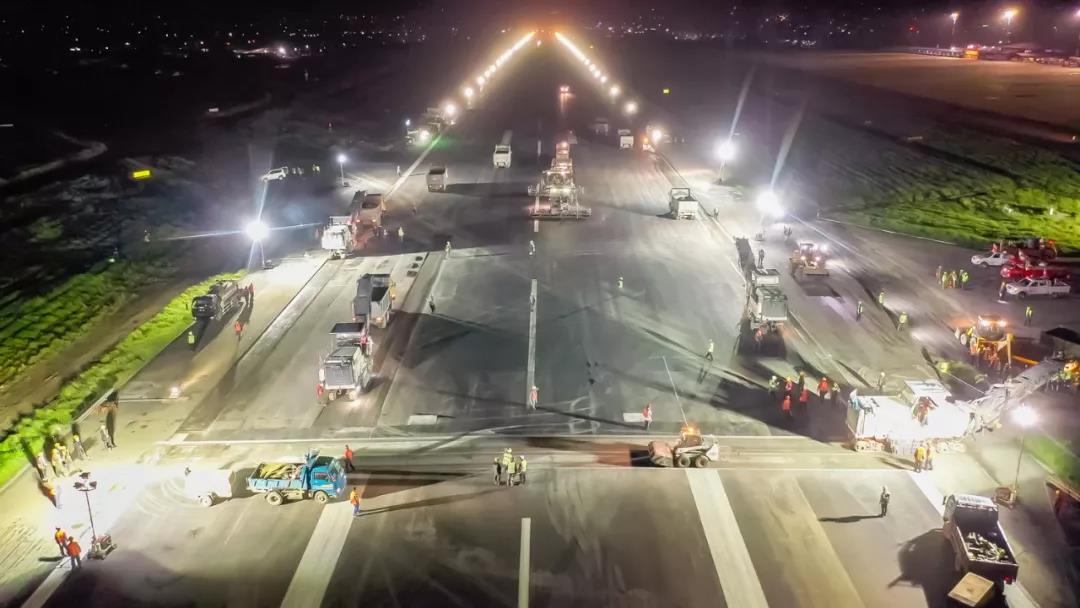

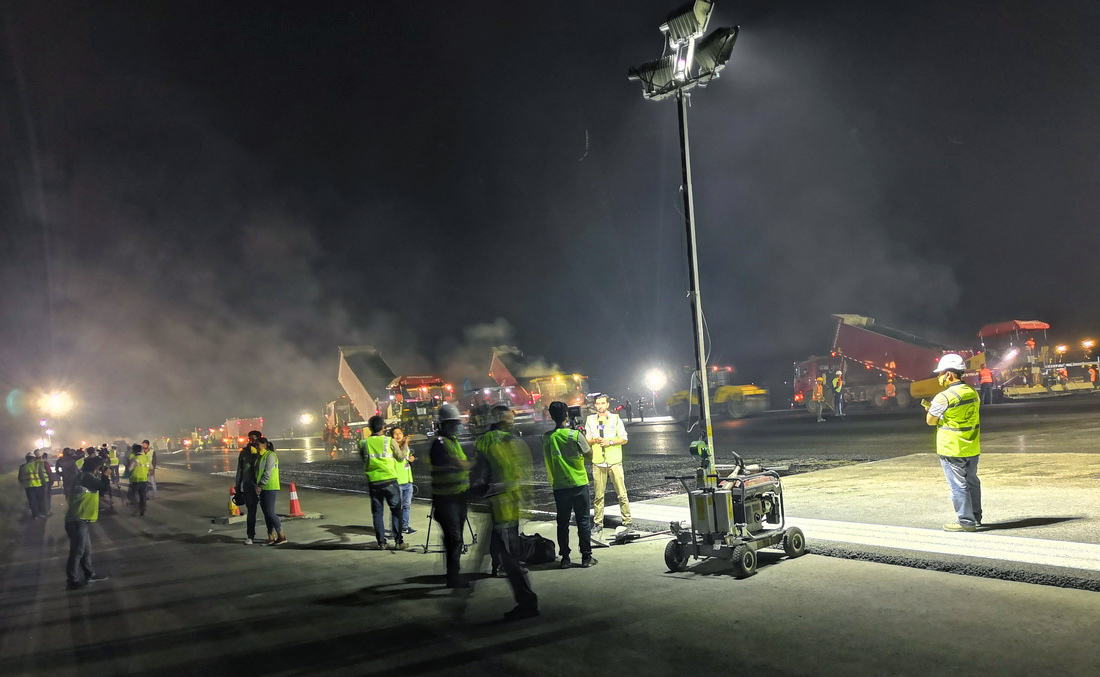

此次面层施工采用4台7.5m摊铺机联合摊铺,8台双钢轮压路机紧跟碾压,45m宽跑道面层一次摊铺成型,在减少施工缝数量的同时,极大保证了道面的质量。
随着铣刨工作的逐渐减少,目前现场摊铺时间逐渐增长,每日完成量也将大幅增加,预计整条跑道面层会在10天内完成。
目前完成的道面整体质量表观突出,得到了监理、业主和机场方的高度肯定。
尼泊尔国家电视台等7家媒体受当地民航局邀请参加了我司承建的跑道和平滑道改造项目施工现场开放日

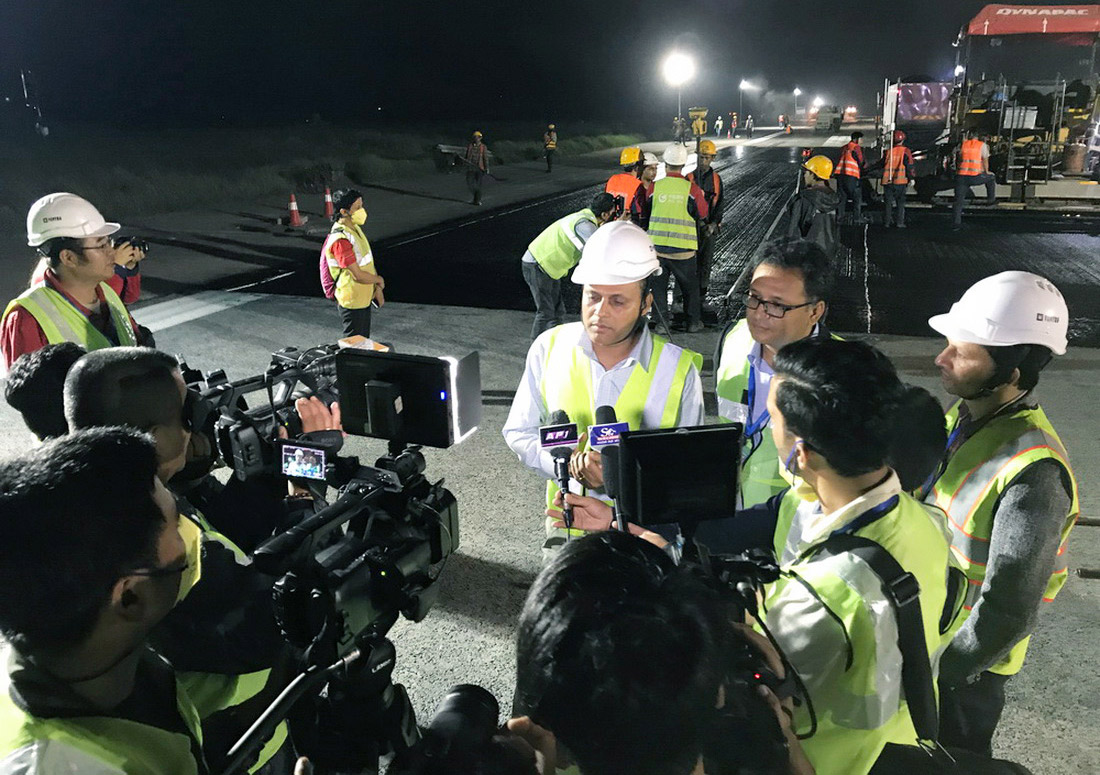

6月14日,在民航局的邀请下,包括尼泊尔国家电视台等7家媒体参加了我司承建的跑道和平滑道改造项目施工现场开放日。
民航局代理局长、机场总经理、业主代表、项目部负责人及项目组成员进行了全程陪同,并就关于项目概况、工期、进度、质量以及施工难点等问题进行了耐心和详细的解答。
业主代表巴布.拉姆鲍德先生表示:此次不停航工程项目在尼泊尔所有基础设施建设项目中谱写了历史,创造了奇迹!其进度和质量在机场航空公司得到良好反馈。希望在工程冲刺的关键时期,管理团队能够坚持不懈地做好各项工作,为双方后续深度合作奠定良好基础。此活动在当地引起了热烈反响。(陈昭明)
外籍留学生慕名前往凯迪恩尼泊尔项目部实习
语言培训班正在上课
中航凯迪恩自进入尼泊尔市场以来,始终能够以维护企业良好形象为责任,主动拓展和组织各项公益活动,特别是近期已经开设的“属地化、本土化”中文、尼语培训班,不仅强化了企业员工文化交流互通、加强了凝聚力,而且使员工之间的工作配合更加默契,大大提高了工作效率。
尼泊尔本地员工教阿根拉姆(左)工程计量
随着凯迪恩在尼当地影响力的不断加大,部分外籍留学生已经开始慕名而来到项目部实习。比如到尼学习中文达到HSK4级的印度学生泽旺旦增和来自哲普科技大学的阿根拉姆,目前已经正式进入项目部实习。实习过程中,他们在感受我司企业文化的同时,通过管理和技术培训,使这部分学生真正能做到了理论实践相结合,相关专业技能得到了一定提升,为今后顺利就业打下坚实的基础。
印度学生泽旺旦增在和中文员工学习
我们坚信,尼泊尔项目部今后将继续肩负凯迪恩的企业责任意识, 积极履行社会责任,力争在多方面谋划和开拓回馈当地社会的公益活动,利用深植企业文化底蕴的责任理念,去为尼方社会发展助力添彩!
我尼泊尔项目部联合当地3所知名大学对50名学生开展了技术培训
为大力支持尼泊尔当地各工程大学在对学生专业教育中进一步巩固理论基础、拓展专业知识、增强专业能力、提高综合素质,中航凯迪恩尼泊尔项目部于6月21日联合Pulchwok engineering、Thapathali 、Kathmandu engineering 三所知名大学对共计50名土木工程专业学生进行了专业理论实地培训及不停航施工现场参观。
正在组织理论授课
为增强整个过程中相互间的沟通与互动,进一步引导和提高学生充分构建理论转化实践的兴趣,我项目部特邀业主方项目主管及我方工程师对学生们进行了相关理论授课和指导。工程部当地员工代表带领同学们就不停航施工中铣刨、撒油、摊铺、碾压,划线等关键工序环节进行了现场参观。
学生现场参观
培训和授课过程中,项目人员详细介绍,同学们认真倾听,现场参观中,工程师及同学们时而讨论,时而发问,整个过程很好加深了同学们对理论知识的理解,使他们进一步认识到了专业技术在工程建设领域的实际应用,同时也让学生们切身感受到了机场不停航项目作业的工作环境及程序,激起了学生们对自身就业定位和未来发展规划的积极思考。
部分学生合影
通过此次活动的开展,各院系领导都积极表示以后愿与我司展开人才合作,通过更好的优势互补,为今后学生就业提供优质平台。项目部也为各毕业生今后能到项目部实习和就业表示热烈欢迎。
我司尼泊尔机场项目已顺利完阶段性目标

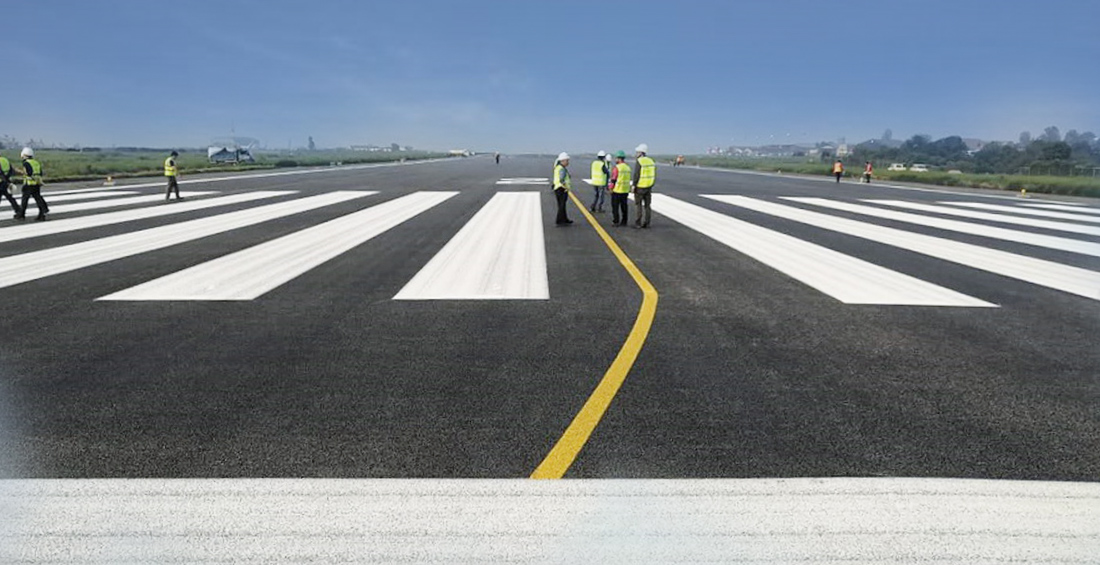

尼泊尔机场项目自2019年4月17日正式开始跑道沥青混凝土施工,至今为止实际施工70天,已经顺利完成预计工程量。目前,尼泊尔特里布万机场跑道与滑行道修复项目完成了整条跑道铣刨置换层50000T沥青混凝土,跑道面层27000T沥青混凝土,B滑2000T沥青混凝土,面层完成2417m(总长3050m),对跑道运行质量起到了极大的改善。
按照业主要求,在雨季期间7月1日至8月31日每日窗口期三小时我项目部将进行地基处理及相关排水附属工程施工,待9月1日后将进行剩余约500米面层摊铺工作及平滑道的改造工程。
对于雨季前跑道整改工作按计划完成,业主、监理及各航空公司均向我项目部表示了祝贺,并对我项目部在此间体现的专业能力和敬业精神给予充分肯定及高度评价,并希望我项目部在今后的平滑道施工中能再接再厉,继续高效推进剩余工作。
我司尼泊尔机场项目负责人向大使馆汇报项目施工进展情况
中国驻尼泊尔大使侯艳琪(中)
2019年7月1日和2日,我司尼泊尔机场项目负责人先后向中国驻尼使馆经参处张帆参赞、侯艳琪大使汇报了加德满都国际机场项目已完成跑道道面工程量相关情况、雨季安排以及9月雨季后工作计划。
经济商务参赞张帆(左二)
侯艳琪大使及经济商务参赞张帆对我司在特里布万机场跑道及平滑道整改项目中取得成绩给予高度认可和充分肯定。侯艳琪大使指出,在后续的工程进程中要再接再厉,严格遵守合同条款,按时保质保量完成施工建设,并以此为契机,树立好中国企业的优质品牌形象;同时表示,在后续的项目执行中,使馆和经参处会一如既往为维护中资企业的合法权益给予大力支持并做好保驾护航。
为强化员工业务能力提升,储备公司各部门所需人才,提高公司海外项目部各国籍员工业务水平,中航凯迪恩在尼泊尔进入雨季暂缓施工后,利用7、8月两个月的时间在项目部举行业务技能培训。本次培训的对象,在公司原有员工的基础上,还专门增加了本地实习生以及优秀外租车辆司机等共计26名新成员。
车辆培训考核
商务计量培训学习
此次培训主要围绕综合管理、商务谈判、工程技术、财务管理、机械设备保障与维修管理等业务内容展开。针对培训任务,项目部各部门高度重视,认真备课,都编制出了全面的计划和详细的内容,具有很强的实用性和可操作性,受到当地受训员工的积极响应和踊跃参与。
此次业务技能培训的开展,不仅有利于增强员工的业务技能水平,促使员工在不断学习的过程中发现和解决问题,不断提升自我,在日后的工作中更加游刃有余;同时,培训期间所涌现出的优秀实习生、驾驶员、操作手,也将作为公司未来发展壮大过程中各项业务的重点培养对象进行长期培养和储备。
我司尼泊尔项目部开展Sketch Up培训
为提升员工综合素质,培养一批在知识技能、工作理念、创新能力等方面与我司发展环境相契合的复合型人才,持续增强企业综合竞争力,自9月11日起,我司尼泊尔项目部对管理培训生、项目部管理人员以及其他优秀管理人员等重点培养对象开展为期15天的Sketch Up培训。
为保证员工快速、高效掌握重要业务技能,尽快学有所成并能够在实践中综合运用,尼泊尔项目部与专业培训机构Broadway Infosys Nepal合作,外聘尼泊尔专业讲师进行每天两个小时的培训授课。同时为了达到预期效果,培训期间还安排了专门人员及时掌握情况与适时调整培训进度,为培训后期的考核工作以及下一阶段的持续培训内容进行相关准备。
此次培训活动的开展,不仅有利于员工个人核心竞争力的改善和提升,也为我司项目部属地化建设新增了一批高素质、高技能人才,使得我司在市场竞争力、履约执行力等方面得到不断进步,有力实现了企业和个人的双重发展与共赢。
中航凯思恩尼泊尔项目部第一届中尼友好运动会圆满落幕
值此中华人民共和国国庆节和尼泊尔传统重大节日德赛节来临之际,为了给“双节”增添色彩,同时也为了丰富企业文化,增强中尼两国的友好互助关系,9月29日至10月2日,中航凯迪恩尼泊尔项目部举办了“第一届中尼友好运动会”, 业主、监理、和TIA(特里布万国际机场)应邀出席。
秉持“友谊第一,比赛第二”的原则和“和谐、奋进、安全、团结”的宗旨,运动会顺利开展了篮球、足球、羽毛球、乒乓球、拔河、国际象棋、中国象棋、套圈以及四人五足等多项强调协作配合的多人参与活动,赛场上的运动员们团结协作、挥汗如雨,他们奋力拼搏、永不服输的精神深深感染着场下观众。
此次运动会的顺利开展,不仅丰富了职工文化生活,增强了员工之间的交流和友谊,展示了中航凯迪恩人积极奋进、团结协作的精神面貌,传递了“快乐运动,健康向上”的正能量,而且也将“更高、更快、更强”的体育精神继续延伸到工作当中,继而转化为员工投身公司生产经营的动力,为企业发展贡献自己的力量。
中国国家主席习近平专机抵达TIA国际机场
国家主席习近平在加德满都总统府会见尼泊尔总统班达里
国家主席习近平于2019年10月12日对尼泊尔进行国事访问,中航凯迪恩机场工程有限公司尼泊尔项目部经尼泊尔警察总署特批,成为唯一获批加入当地迎接活动的中资企业。
当地时间10月12日下午4时55分许,习近平主席专机抵达加德满都特里布万国际机场。中航凯迪恩组织中方、尼泊尔当地员工以及业主方人员200余人,在机场外习主席的必经之路两旁,在企业条幅背景映衬下,按照既定的欢迎队形,挥动中尼两国国旗,以高昂的热情热烈欢着迎习近平主席一行到访尼泊尔。
习近平主席专机抵达加德满都特里布万国际机场
中航凯迪恩员工热烈欢迎习主席
尼泊尔当地群众敲锣打鼓,热情欢呼着表达了对习主席的欢迎。
接受当地媒体采访时,受访员工深情地表示,“这是这辈子离主席最近的一次,我为见到主席而激动,也为挥动的五星红旗感到自豪”;“做为机场项目的一员,我相信中国效率的高质量工程,一定会交一份满意的答卷,很荣幸为迎接2020年尼泊尔旅游年作出贡献,希望中尼两国友谊地久天长”。受访员工当时坚定、自信的精神状态充分展示了中航凯迪恩昂扬、向上的企业精神风貌。
中航凯迪恩员工接受当地媒体采访
中航凯迪恩自今年4月开始承建尼泊尔加德满都特里布万国际机场跑道及滑行道修复项目以来,项目部全体员工团结一致,拼搏创新,历经半年不停航施工,现已超额完成工作量,并预计可提前半年完工。此项目已荣获“2019年年度机场项目最佳新秀奖”,被尼泊尔官方誉为“尼国民航史上里程碑式的国际在建项目”。
加德满都特里布万国际机场
此项目跑道的提前完工,为本次习主席访尼提供了安全可靠的交通保障,并第一时间展示了中资企业在“一带一路”沿线国家的建设成果;同时,为本次中尼两国达成的“平等相待、和睦相处、世代友好、全面合作 ”的两国睦邻友好和战略合作伙伴关系、“一带一路”政策的深入推进以及中尼双方正在建设和升级口岸、公路、铁路、航空、水电等互联互通项目作出打下坚实基础!我们坚信,在中尼关系新的定位下,持之以恒扩大交流合作,中尼两国跨越喜马拉雅的友谊必将推向新的高度。
尼泊尔基础设施和交通部部长拉格胡博·马哈瑟为我司进行了颁奖
空中丝路 友谊桥梁:中国和尼泊尔开通两国首都直航
10月27日上午9时20分,由西藏民航发展投资有限公司和尼泊尔雪人环球投资公司共同投资设立的喜马拉雅航空公司所属空客A320客机从尼泊尔首都加德满都特里布万国际机场起飞,经过五个半小时的飞行后,在中国北京大兴国际机场降落,从此,标志着中尼两国首都之间直飞航线的正式开启,以及两国之间空中丝路和友谊桥梁的搭建完成。
中国驻尼泊尔大使侯艳琪在尼泊尔首航仪式上表示,习近平主席成功访尼将中尼双边关系提升到了新高度,在此背景下开通两国首都之间的直飞航线意义重大,是共建跨喜马拉雅立体互联互通网络的重要环节,是促进两国人文交流深化发展的有力保障,是助力2020尼泊尔旅游年的积极举措。希望中尼关系和各领域务实合作不断深化,期待两国开通更多直航航线。
尼泊尔驻华大使利拉·马尼·鲍德尔在中国的开通仪式上表示,开通直航是我们在跨喜马拉雅多维网络互联互通框架下深化合作的结果,是在近期高访期间举行的最高政治级别会议中达成的协议。互联互通是我们双边合作的前沿和核心,加德满都往返北京的直航就是一个很好的例子。
中航凯迪恩机场工程有限公司自今年4月开始承建尼泊尔特里布万国际机场跑道及滑行道修复项目后,历经半年不停航施工就超额完成既定工作量,并荣获尼泊尔“2019年年度机场项目最佳新秀奖”,被尼泊尔官方誉为“民航史上里程碑式的国际在建项目”。中尼开通两国首都直航,有力展示了中资企业在“一带一路”沿线国家的建设成果,必将助力中尼两国持之以恒扩大交流与合作,也势必推动中尼友谊跨入新的历史高度。
尼泊尔项目部组织开展陕汽设备培训
11月17日,陕汽集团技术团队赴尼泊尔特里布万国际机场项目部营地,对其公司设备及其威海发动机的使用方法进行了培训。此次培训活动主要在项目部机械组开展,并得到广大机械组员工的积极参与。
上午11时,培训正式展开,主要内容包括陕汽卡车及威海发动机的维修保养。他们简要介绍了技术团队的维修保养内容,具体包括第一次及定期维保时间和距离。根据行驶距离和时间,对设备进行一到四级的维修保养,进而得出设备的实际信息。培训包括了发动机的几乎所有部件。同样,在柴油机维修培训项目中,他们也对柴油机的燃油种类、机油滤清器等重要部件及其更换周期进行了说明;培训团队对润滑系统,冷却系统,进排气系统和最重要的燃油供应系统也进行了培训说明。
同日,陕汽集团代表团还参观了尼泊尔项目施工现场。他们检查了项目中正在进行陕汽汽车和威海发动机的设备情况,还对设备进行了维护,并指出了需要重点关注的、易被燃料污染的部分。
此次培训活动对于尼泊尔项目部技术团队都具有很大帮助。通过这次培训,项目部机械队员工在技术知识层面都有不同程度的提升,尤其使员工在提高发动机和设备的效率和能力方面有了更为清楚的认知,同时也对威海发动机的工作原理和及时保养有了清醒认识。
中航凯迪恩应邀出席国际飞航管制员协会联盟第36届亚太地区会议开幕式
11月21日,国际飞航管制员协会联盟第36届亚太地区会议在尼泊尔首都加德满都开幕。据悉,来自新加坡、马来西亚、新西兰等19个国家及地区的空管精英代表出席此次会议。出席会议的还有国际飞航管制员协会联盟主席,尼泊尔空管协会主席,尼泊尔民航旅游部秘书长,尼泊尔民航局局长等 。
中国航空技术国际工程有限公司及中航凯迪恩机场工程有限公司应邀赞助并出席本次会议。会议现场通过播放我司尼泊尔项目宣传MV以及陈列展柜等方式对中航凯迪恩进行了全方位宣传。
通过参加此次会议,进一步提高了中航凯迪恩在海外市场的知名度及影响力,对公司品牌业务的发展具有很好地促进作用。同时,也为与席各方进行未来深度合作奠定坚实基础。
尼泊尔特里布万国际机场跑道及平滑道改造项目土建部分顺利完工
由我司承建的特里布万机场跑道及平滑道改造项目土建部分于今日凌晨顺利完工。特里布万国际机场跑道及平滑道改造项目于2018年11月5日签订合同,11月11日开工,总工期为540日。在施工阶段,项目团队团结一心,排除万难,逐一解决材料、物流、资金压力等多重困难,在总实体工程量设计变更后增加约15%基础上,在跑道关闭时间缩短,额外航班增加多的条件下,提前完成土建部分全部工作,为灯光后期收尾工作提前完成创造了条件。
作为凯迪恩在尼泊尔的第一个项目,该土建部分的提前完成,不仅获得了尼泊尔各界的赞誉,也为下步开拓尼泊尔市场创造了口碑,同时更是夯实了企业在国际航空领域市场的地位,为不停航施工的全球拓展和后续经营奠定了坚实基础。
仅完工3日就实施移交 ——尼泊尔机场项目开创了机场工程施工领域的奇迹!

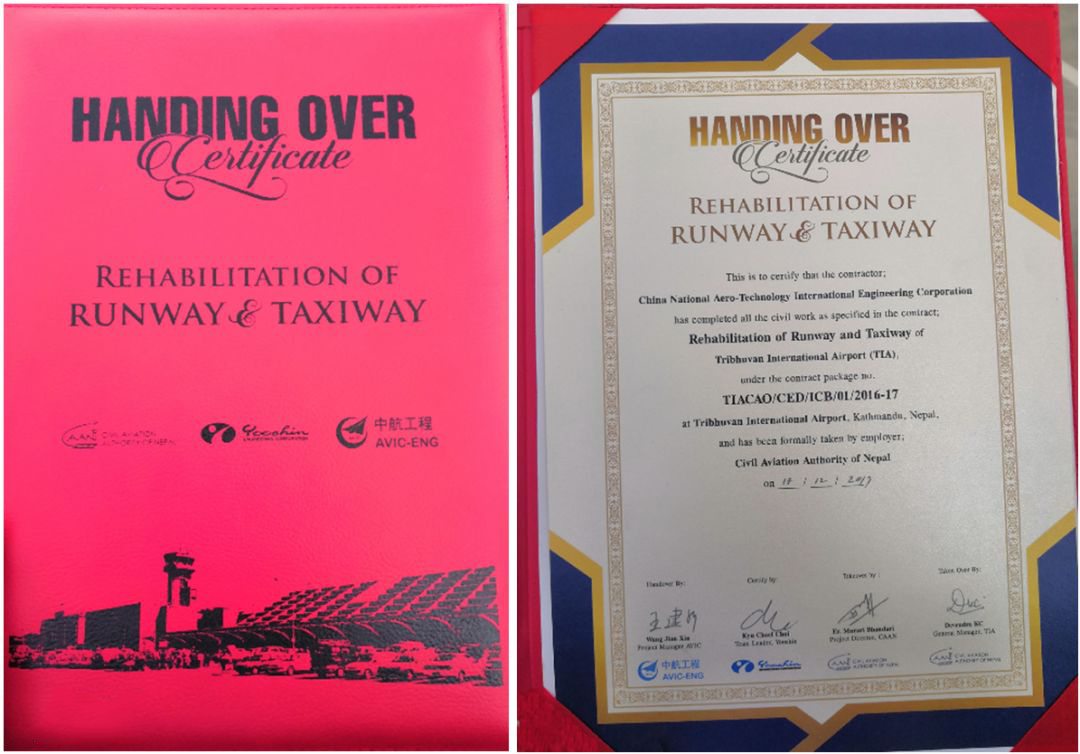

2019年12月17日,尼泊尔特里布万机场跑道及滑行道加盖项目迎来了土建部分的交接仪式。
民航部长RajanPokhre,TIA机场总经理 Dependra KC、业主项目总监 Murari Bandari及监理和承包商代表出席了交接仪式。
机场跑道和滑行道升级改造项目土建部分在所有建设者的共同努力下提前全部完工并交付使用。该项目的顺利提前完工堪称是民航局,TIA机场,项目建设办公室,顾问监理及承包商通力合作取得成功的的典范。此项目完工也极大提升了机场的运行保障能力及安全性。
本项目自去年11月5日签订合同起,通过严格精准的组织管理及科学高效的施工推进,克服料源供应不足、新增航班、天气以及其他承包商等因素对本项目的影响,在业主、监理、TIA及尼方有关部门的大力支持和协调配合下,于今年6月底基本完成了跑道升级工程;历经了7、8月份雨季停工之后,各方团结一致,再接再厉,于今年12月16日完成了所有土建工作,比合同期限整整提前了6个月。
在业主、监理的支持下和承包商的大力推动下,项目实现了仅完工三天就实施移交的业界奇迹。
12月28日,中航凯迪恩特里布万国际机场跑道及滑行道修复项目竣工仪式隆重举行。中国驻尼泊尔大使馆侯艳琪大使出席仪式并发表了致辞。尼泊尔文化旅游和民航部长巴特拉伊、民航局局长鲍科瑞尔、中航凯迪恩董事长索书和、总经理程军等中尼各界人士出席竣工仪式。
侯大使首先祝贺中航凯迪恩提前128天完成该项目并完成交付使用,表示这是习近平主席对尼进行国事访问后,两国务实合作的重要成果和体现。该项目提前完工将为尼泊尔经济社会发展带来诸多益处:第一,有助于改善尼泊尔航空基础设施条件,提高互联互通水平;第二,有利于吸引更多游客来尼旅行,促进尼泊尔旅游业发展;第三,有助于深化中尼双边经贸合作,助力两国友好关系深入发展。侯大使表示,期待中资企业在尼开展更多项目,实现互利共赢。
索书和董事长介绍了中航凯迪恩在海外发展的最新情况,衷心感谢社会各界对本项目的支持和关注,并希望未来与尼方保持良好合作关系,进一步探索更多合作的可能性,以通过合作更好的服务于公众;
巴特拉伊部长、鲍科瑞尔局长等尼方嘉宾高度赞扬中航凯迪恩的施工技术和工作效率,感谢中尼团队为该项目提前完工付出的辛勤努力,相信这将为尼泊尔2020旅游年提供更多保障和助力。
接下来现场举行了剪彩和项目移交证书签字交换仪式,庆典现场氛围热烈,效果良好。
特里布万机场是尼泊尔目前唯一国际机场,该修复项目由中航凯迪恩机场工程有限公司承建,工作内容主要包括主跑道、滑行道的修缮和主跑道中线灯的安装以及其他相关附属工程。这也是规模最大的一次跑道维护修缮工作。
